Pierwsza w Polsce maszyna do kablowania sieci energetycznych przyspieszy inwestycje PGE (wideo, zdjęcia)

Grupa PGE prowadzi strategiczny dla polskiej energetyki, program kablowania sieci średniego napięcia (SN). Do 2026 roku PGE zwiększy udział podziemnych linii kablowych na terenie swojego działania do min. 30 procent. W tym celu Grupa PGE nabyła pierwszą w Polsce tej klasy maszynę do układania kabli energetycznych pod ziemią.

– Od czterech lat w Grupie PGE realizujemy strategiczny program kablowania sieci średniego napięcia. Do 2026 roku planujemy przekroczyć 30 proc. udziału podziemnych sieci. Oznacza to, że w ciągu 3 lat na naszym obszarze dystrybucyjnym skablujemy ponad 9 tys. km sieci, przy jednoczesnym demontażu ponad 7 tys. km istniejących linii napowietrznych – mówi Wojciech Dąbrowski, prezes zarządu PGE Polskiej Grupy Energetycznej.

– Na potrzeby realizacji programu zakupiliśmy pierwszą w Polsce, specjalistyczną, nowoczesną maszynę, która jest w stanie ułożyć nawet 5 km linii kablowej dziennie. Pozwala to na zdecydowane przyspieszenie realizacji inwestycji. Wymierną korzyść stanowią także niższe koszty niż w przypadku tradycyjnej metody układania kabli – dodaje Wojciech Dąbrowski.

Dzięki zastosowaniu nowoczesnej maszyny do kablowania nie tylko skróci się czas realizacji inwestycji, zmniejszy się także ingerencja w otoczenie dzięki zastosowaniu metody układania kabli pod ziemią bez konieczności tworzenia wykopów.

Kablowanie sieci średniego napięcia to jedno z najważniejszych zadań, jakie stawia przed sobą Grupa PGE. Na terenie działania PGE Dystrybucja łączna długość linii energetycznych przekracza 380 tys. km, w tym 115 tys. km stanowią linie SN. Spółka dostarcza nimi energię do ponad 5,5 mln odbiorców na terenie wschodniej i centralnej Polski.

Już teraz na obszarze PGE Dystrybucja jest blisko 26 tys. km skablowanych sieci niskiego napięcia, co stanowi blisko 22,5 proc. SN należących do spółki. Przebudowa sieci napowietrznej na kablową wyeliminuje konieczność prowadzenia cyklicznych zabiegów konserwacyjnych związanych z eksploatacją sieci napowietrznej, takich jak wycinka gałęzi i drzew w obrębie linii. Realizowany Program Kablowania zwiększa niezawodność i pewność pracy sieci, zapewniając tym samym ciągłość dostaw energii elektrycznej do odbiorców, niezależnie od warunków atmosferycznych.

– Realizacja tak ambitnego zadania jest możliwa dzięki nieustannemu rozwojowi spółki. Nasze największe inwestycje wiążą się z podniesieniem bezpieczeństwa energetycznego dla odbiorców. To dlatego tak szczegółowo zaplanowano modernizację i rozwój sieci elektroenergetycznej średniego napięcia – mówi Jarosław Kwasek, prezes zarządu PGE Dystrybucja. – Linie kablowe, w porównaniu do linii napowietrznych, są odporne na uszkodzenia wynikające z czynników atmosferycznych. To właśnie gwałtowne wichury, intensywne opady śniegu czy ulewne deszcze bywają najczęstszą przyczyną awarii masowych. Umieszczając linie kablowe pod ziemią, znacznie ograniczymy ryzyko nieplanowanych wyłączeń – dodaje Jarosław Kwasek.

Inwestycje w zakresie kablowania sieci średniego napięcia wspierane są przez środki pochodzące z nowej emisji akcji przeprowadzonej przez PGE w 2022 roku o wartości 3,2 mld zł. Połowa środków została przeznaczona na inwestycje w infrastrukturę sieciową, związane z transformacją energetyczną.

Dodatkowe informacje o maszynie do kablowania:

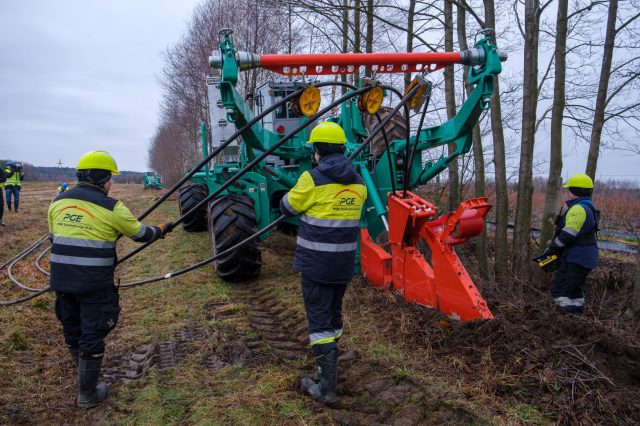

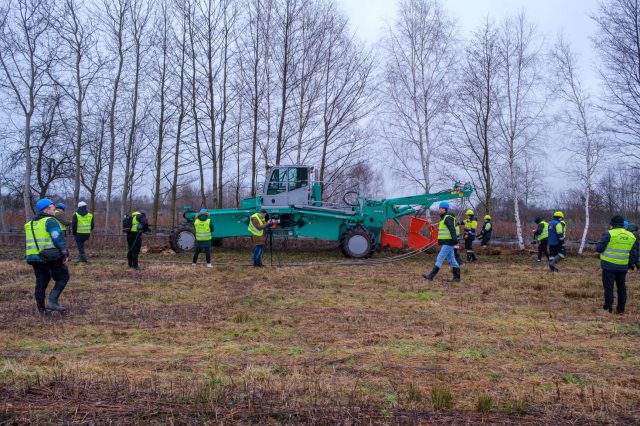

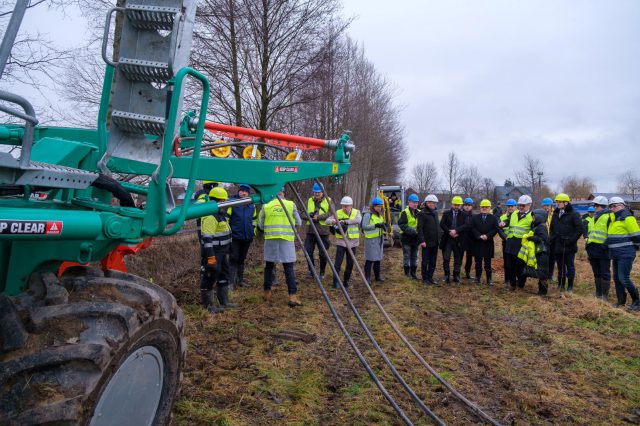

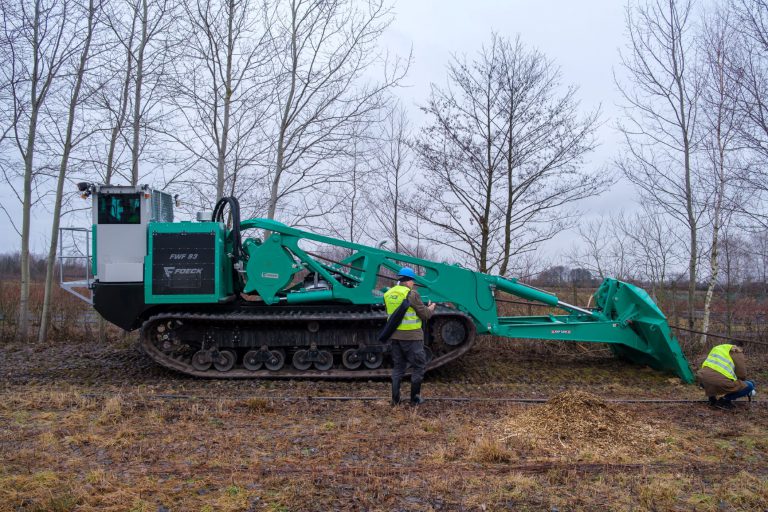

PGE Dystrybucja na potrzeby kablowania linii SN zakupiła specjalistyczne maszyny, stosujące  system układania kabli metodą płużenia bezwykopowego. Zestaw składa się z dwóch  pojazdów. Jednostka układająca posiada lemiesz pługa, który umożliwia płynną regulację głębokości układania kabla oraz funkcje „płynnej płetwy”, co pozwala na elastyczne  dopasowanie się do wszelkich krzywizn i nierówności terenu. Pojazd wyciągający zakotwicza się do podłoża za pomocą płyty stabilizującej, ciągnie pług ze stałą siłą do 180 ton przez każdy  teren lub wodę układając ciąg kablowy. Układanie kabli odbywa się z bębnów zamocowanych  na konstrukcji maszyny układającej oraz przyczepy kablowej.



Pierwsza w Polsce maszyna do kablowania sieci energetycznych przyspieszy inwestycje PGE (wideo, zdjęcia)

Pierwsza w Polsce maszyna do kablowania sieci energetycznych przyspieszy inwestycje PGE (wideo, zdjęcia)

Pierwsza w Polsce maszyna do kablowania sieci energetycznych przyspieszy inwestycje PGE (wideo, zdjęcia)

Pierwsza w Polsce maszyna do kablowania sieci energetycznych przyspieszy inwestycje PGE (wideo, zdjęcia)

(fot. wideo PGE\źródło PGE)

11 komentarzy

  1. Rozumiem że folia też jest układana jeżeli taki do sprzęt ?

  2. Pierwsza w Polsce? Pługoukładacze od lat stosowane są przy budowie sieci telekomunikacyjnych.

  3. Moja firma również posiada plugoukładacze statyczne jak i wibracyjne lecz zastanawia mnie po co PGE kupiła sobie takiego potwora skoro normy które były udostępnione do zejścia lini Sn pod ziemię określały głębokość 1.1 m a tu mamy maszynę która ma zdolność zejść do 2 m przerost formy nad treścią. Można było zastosować maszyny mniejsze i co za tym idzie ograniczyć koszty eksploatacji jak i logistyki . Pozdrawiam

    • a latarnie nadal sodowe mimo wszystko palą się obok Karczmy Bida

      pod rowem melioracyjnym czy rzeczką należy kable wkopać głębiej aby ktoś pogłębiając te cieki wodne nie rozerwał kabli dlatego 2 m

    • Może chcą wyeliminować konkurencję i zmieniają normę głębokości ukladania kabli

  4. Ok. 30 lat temu widzialem podobne urzadzenie z czolgu, ale pewnie go przetopili bo komunistyczny.

  5. Teraz PGE wymaga, aby wraz z kablem SN układać dwie rury światłowodowe i nie ma odstępstw. Kupili sobie maszynę i już polityka się zmieni? A raczej od projektantów będą wymagać, a później w zależności kto będzie kładł czy maszyna czy to będzie robił podmiot prywatny to nie będą kładzione lub będą wymagane. Jeśli nie będą kładzione światłowody przy tak wielu liniach to jaki jest sens kładzenia ich teraz?
    A co z folią i co z piachem? Maszyna układa kable z wężykowaniem?

  6. I Wszystko pięknie , ale mamy : 115000 km do ułożenia oraz możemy układać do 5 km dziennie. To otrzymujemy < 115000 : 5 = 23000 dni a to przeliczmy na lata . 23000 : 365 = 63 lata . Tak prace potrwają TEMPO BĘDZIE OKRUTNE !!!

Z kraju
